近日
湖北电信生产运营研发中心(二期)项目
数据中心整层全预制机电管线
一次安装完成
仅用时3天
项目数据中心单体为典型的“短平快”工程
有效工期仅60天
为了节约工期、提高质量
减少登高作业量、确保一次成活

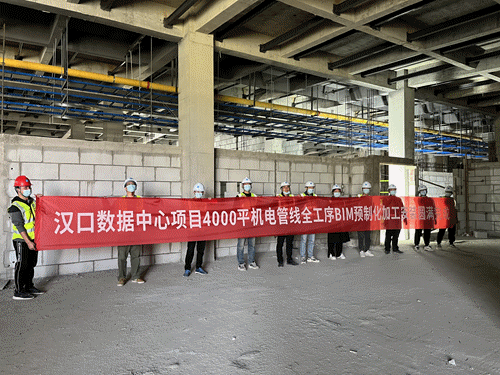

项目采用全预制机电管线安装
在地面加工好后
在预留的固定位置进行拼装
较常规至少节约工期7天
数据中心二层面积约4000平方米
涉及电气、水暖、消防3个专业管线施工
各类管线全长近2600米
项目前期对图纸进行全面细致的分析
结合机电专业图纸
建筑结构图纸及现场的实际情况
确定管线位置、结构标高
管道安装顺序
通过管线分段预制与现场装配施工相结合
有效节约施工周期
同时通过测量复核及跟踪反馈
及时减少装配误差
提高工程精度
